【協力攻堅 演繹精彩】德江大山上的綠電攻堅
----德江雙壩100MW風電場項目攻堅速寫

時間: 2025- 07- 07 信息來源: 德江雙壩100MW風電場項目 作者: 李 進 譚文浩 字號:[ ] 分享:

2025年5月,中國電建集團貴州工程有限公司以EPC總承包方式承建的德江雙壩100MW風電場施工緊鑼密鼓,項目全員精誠團結、日夜奮戰,向著“5.31”全容量并網目標砥礪前行,全力譜寫山地風電攻堅新篇。

迎難而上? 攻堅克難

本項目位于貴州省德江縣雙壩村境內,是貴州省重點新能源建設項目,總裝機規模達100MW,主要建設20臺5MW風電機組、1座110kV升壓站及配套輸電線路。以項目經理秦正洋為首的團隊錨定5月31日全容量并網目標,想盡一切辦法克服現場山高坡陡、道路崎嶇、施工窗口期短、生態保護要求極高等不利因素,奮勇向前,不斷推進工程建設。

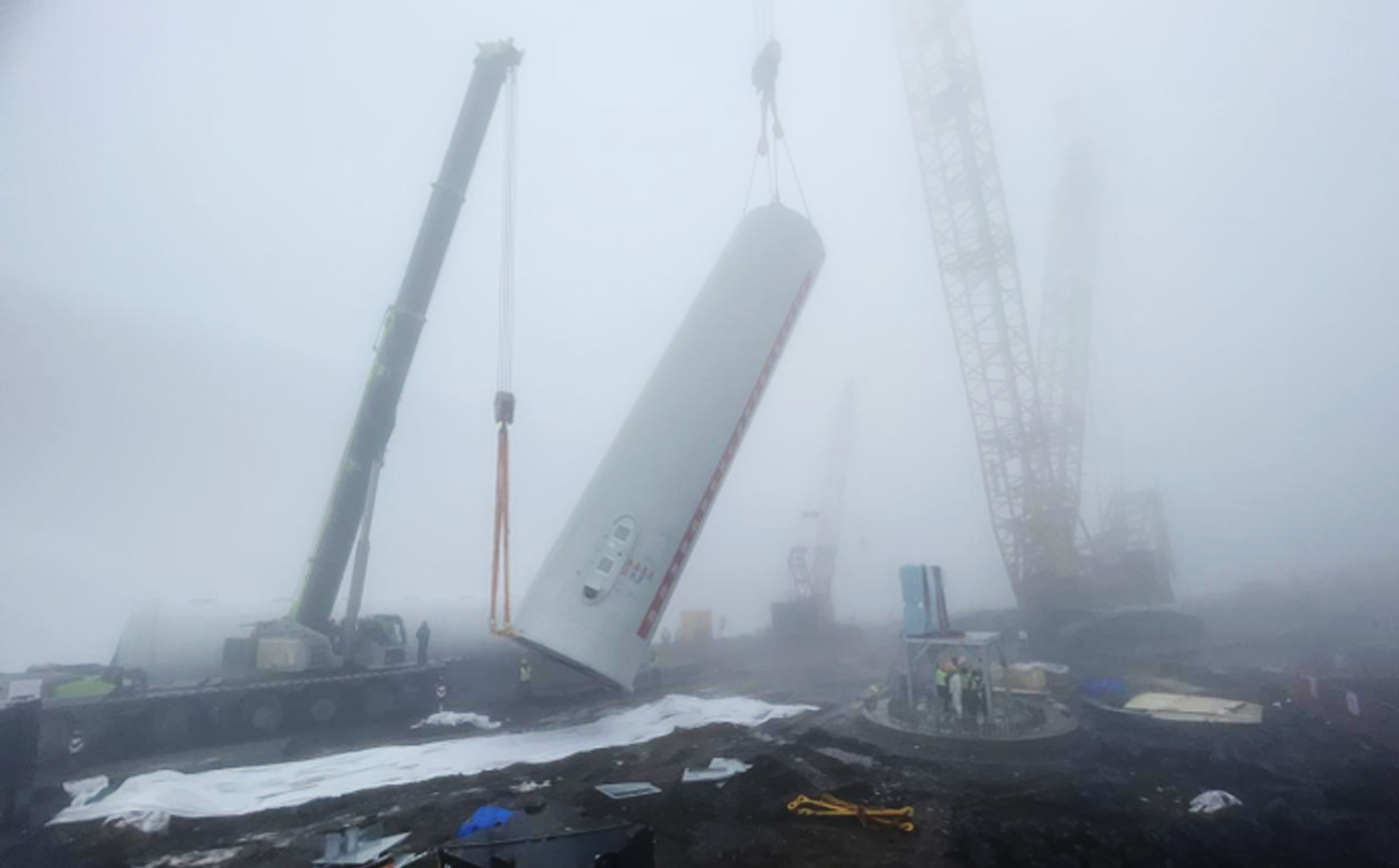

面對場區山高坡陡、道路崎嶇的實際,項目班子成員常駐一線、靠前指揮,成立“并網攻堅專班”,建立“日調度、周復盤、月沖刺”機制,將分散的16個作業面整合為“風機基礎、道路運輸、設備吊裝”三大主攻方向,確保資源調配零延誤、問題解決不過夜,為大件設備運輸和風機吊裝提供有力支撐。

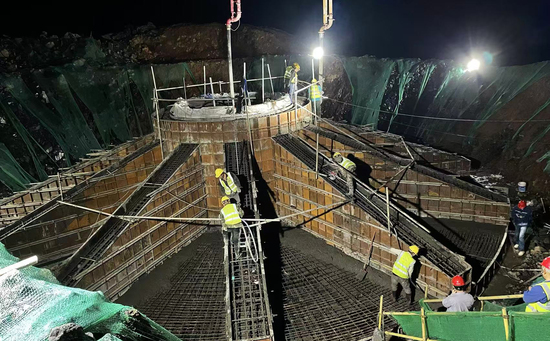

面對工期緊、窗口期短、暴雨頻繁的實際,項目部推行“網格化搶工模式”,劃分責任區,實施“三班倒”24小時連續作業。夜間,突擊隊加班加點進行道路硬化,全力保障大件運輸暢通,確保施工無縫銜接。

面對嚴苛的生態保護要求,項目嚴守生態紅線,施工中最大限度減少環境影響,堅持生態優先,規劃永臨結合道路方案,減少土地占用與植被破壞,促進區域可持續發展。

黨建引領 演繹精彩

項目團隊充分發揮黨建引領作用,班子成員身先士卒,帶頭駐守一線,聯合施工、設計、監理單位組建“并網攻堅專班”,形成強大合力。商務經理楊耀東帶領黨員突擊隊關鍵時刻沖鋒在前,深入一線協調解決難題。風機吊裝期間,因當?shù)卮迕衽R時反悔賠償訴求而圍堵施工道路,黨員突擊隊聯合德江縣、務川縣政府持續開展勸導工作,最終化解矛盾,保障吊裝任務順利完成,用以實際行動詮釋了新能源建設“鐵軍”的擔當。

科技賦能? 提質增效

為高質量達成目標,項目部依托HSE系統和PMIP平臺,對項目安全、施工、質量、工藝實施全方位監控,實現信息共享、流程優化、管理規范,顯著提升管理效率;啟用智慧工地管理系統,實現人員、車輛、設備全過程精細管控;貫穿工程的6個科技創新課題、6項專利、3項工法的成功運用,提升了工程質量和效率,大幅降低了施工成本。

作為項目EPC總承包商,貴州工程公司創新性采用一種電動螺母擰緊設備,效率提升大,經濟性好,可提升錨栓組件安裝效率40%,節約經濟成本10萬元;并將專利成果一種梁板式風機基礎高空作業移動式安全帶支架應用在風機基礎大體積混凝土吊裝過程中,安全性大幅度提高,有效降低澆筑時高處摔落風險60%,為德江項目安全施工保駕護航。

眾志成城? 快速推進??

經過參建人員的共同努力,截至2025年5月30日,德江風電項目澆筑風機基礎18臺,完成率達90%,吊裝風機16臺套,完成率80%……全體員工正眾志成城,向著項目全容量并網發電目標大步邁進。

據悉,項目建成投運后,年發綠電將達達1.85億千瓦時,相比傳統火電,每年可節約標煤約5.8萬噸,廢物廢氣零排放。工程建設期間,采購當?shù)亟ú?00余萬元,提供勞動崗位600余個,經濟、社會效益顯著,對優化區域能源結構、拉動地方經濟發展、助推“大美貴州”建設和“雙碳”目標實現將發揮積極作用。

貴州德江雙壩100MW風電場項目施工場景
